Lorsqu’une PME double ses effectifs entre haute et basse saison, une fonction RH informelle montre vite ses limites. En pleine croissance, la dépendance des cabinets devient trop grande, et la mobilité interne avortée sur une fonction de RRH a mis en vigilance la désorganisation de la fonction.

Structurer et professionnaliser la fonction RH devient une étape indispensable si la PME veut poursuivre sereinement sa dynamique de croissance. Le faire permettra de centraliser les compétences, de clarifier les rôles et responsabilités (harmoniser les pratiques managériales entre la holding et les filiales) et gagner une réelle autonomie sur le volet recrutement.

Voyons comment, en 2 mois, cette PME a su transformer son organisation en bâtissant une structure RH fluide, en dotant ses équipes de nouveaux process clairs et cohérents, et en posant des bases solides pour soutenir durablement sa croissance.

Chiffres clés du projet

Le client en bref

Vous êtes dans un contexte similaire à cette entreprise ?

📅

On est là pour vous aider !

Échangez avec un expert pour spécifier votre situation et bénéficiez vous aussi d’un accompagnement sur-mesure.

Résumer ce cas client avec une IA

Les enjeux | Centralisation Fonction RH

Introduction au projet

Contexte

Besoin(s) identifié(s)

Le projet | Centralisation Fonction RH

Le projet étape par étape

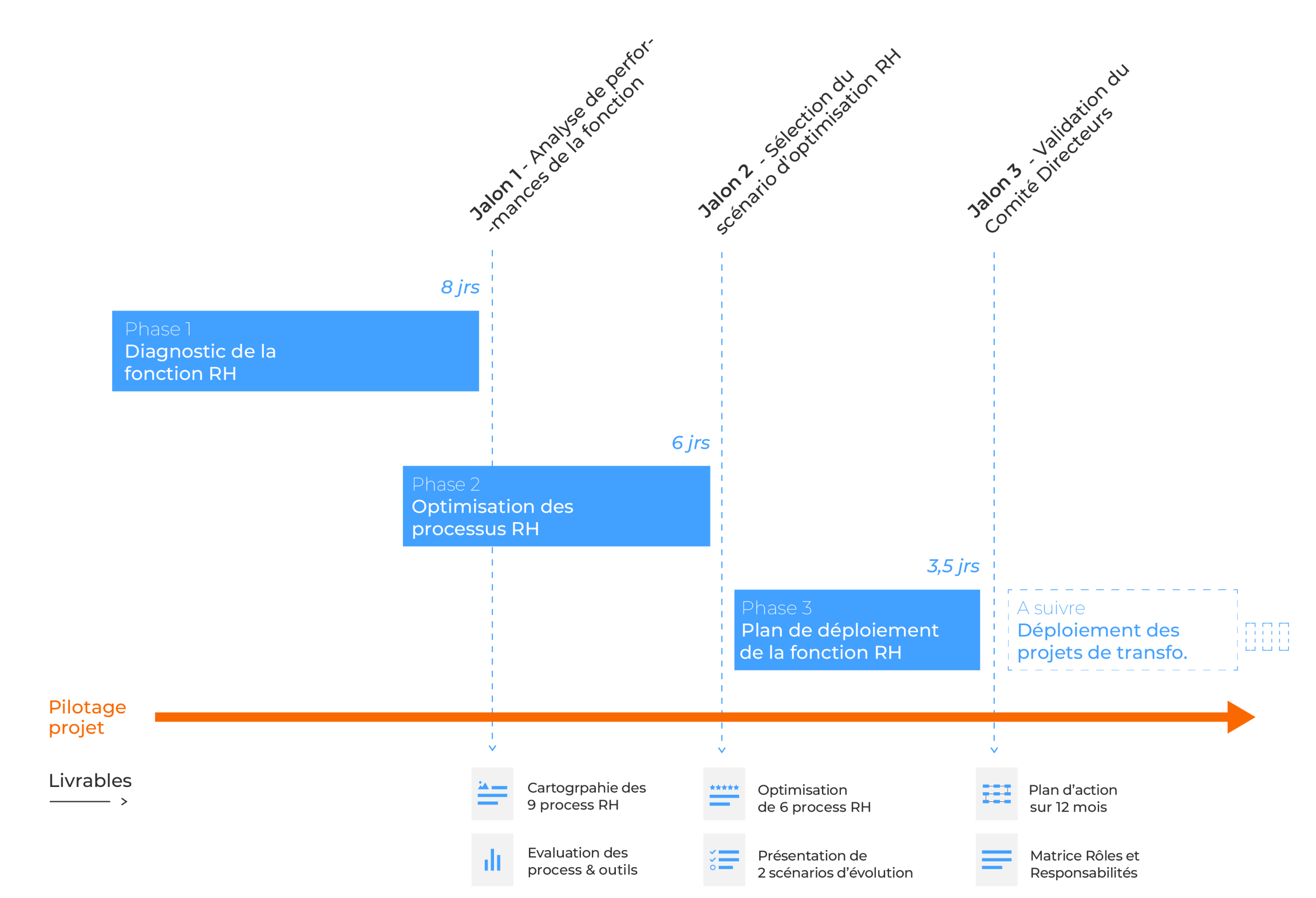

Diagramme de Gantt (cliquez ici pour agrandir)

Votre enjeu nécessite un projet de cette envergure ?

📞

Laissez vos coordonnées, et on se charge d’organiser, pour vous, un échange.

Le bilan du projet | Centralisation Fonction RH

Conclusion & Résultats

ROI du projet

Externalités positives liées au projet
